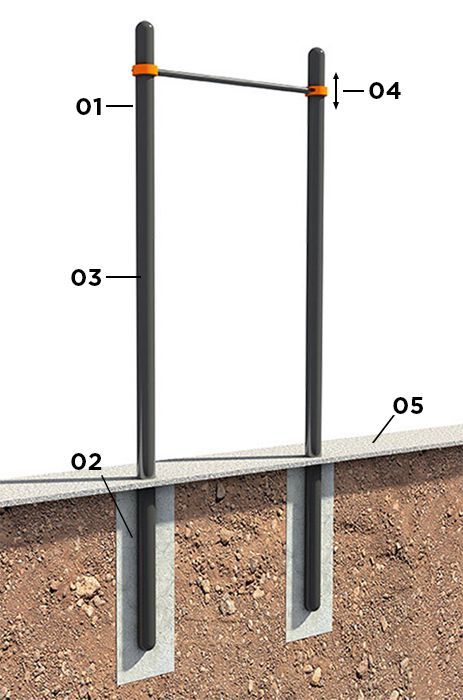

ДЛЯ МОНТАЖА ПОТРЕБУЕТСЯ:




ОБОРУДОВАНИЕ КОМПАНИИ BARFITS ОТЛИЧАЕТСЯ ВЫСОКИМ КАЧЕСТВОМ И ВОЗМОЖНОСТЬЮ СБОРКИ САМОСТОЯТЕЛЬНО


  1. Уличный тренажер сделан из труб разного диаметра по желанию заказчика, с толщиной стенки не менее 3 мм
  2. Фундамент тренажера заливается на глубину не менее 40 см
  3. Покраска - эмаль полиэфирная, нанесенная в электростатической термокамере (порошковая окраска)
  4. Хомуты позволяют регулировать высоту того или иного спортивного снаряда. С их помощью можно использовать различные комбинации столбов и перекладин, создавая конструкции
  5. Основание тренажера крепится к фундаменту при помощи закладных деталей


10 ПРОСТЫХ ЭТАПОВ МОНТАЖА:


  • Чтобы подготовить и смонтировать площадку, не требуются особые навыки и инструменты
  • На установку одного комплекса уходит от 50 минут до 3 часов, в зависимости от его величины


1. Спланировать участок в соответствии с исполнительной схемой

1 (1).jpg

2. Нанести разметку для всех конструкций


3. Сделать отверстия для установки опорных столбов


4. Установить столбы согласно чертежам


5. Наживить перекладины с помощью хомутов на нужной высоте


6. Выставить трубы и перекладины строго по уровню


7. Зафиксировать перекладины, затянув болты в хомутах


8. Когда все выставлено в уровень и протянуто, залить бетон и еще раз проверить вертикали


9. Смыть следы бетона со столбов в течении трех часов


10. Осуществить окончательную протяжку всех хомутов через 24 часа





Все конструкции можно собирать на «земле», подложив под них смягчающие материалы

ОБОРУДОВАНИЕ ГОТОВО К ЭКСПЛУАТАЦИИ!
